Разводка инженерных сетей в доме

Мечтаете о доме без протечек и замыканий? Рассказываем, как разводка инженерных сетей влияет на бюджет и долговечность вашего ремонта. Заходите!

Разводка инженерных сетей представляет собой один из самых ответственных этапов черновой отделки дома. Монтаж труб и электропроводки: правильная последовательность и этапы позволяют избежать переделок и аварийных ситуаций. В среднем такие работы занимают от 14 до 30 дней, а стоимость материалов и услуг специалистов может составлять значительную часть бюджета ремонта. Четкое планирование исключает пересечение коммуникаций и гарантирует их долговечность.

Предварительная подготовка и требования

Организация процесса начинается с оценки сложности объекта. Для качественного результата требуются специфические навыки квалифицированного электрика и сантехника, так как ошибки в этих сферах могут привести к пожару или затоплению. Время выполнения напрямую зависит от площади помещений и количества точек вывода. Перед стартом обязательно проводится согласование перепланировки, если предполагается перенос мокрых зон или изменение конфигурации несущих стен.

Перечень необходимых расходников

Для полноценного разведения сетей потребуется широкий набор комплектующих. Основной акцент делается на долговечности и пожарной безопасности материалов.

  • Полипропиленовые трубы (ПП) для водоснабжения;
  • Трубы из сшитого полиэтилена (ПЭ) для отопления;
  • Электрокабель марки ВВГнг (негорючий);
  • Гофрированная труба для защиты кабеля;
  • Подрозетники для установки выключателей и розеток;
  • Разнокалиберные фитинги и соединители;
  • Распределительные коробки;
  • Герметики и монтажная пена;
  • Гидроизоляционные материалы для санузла.
Материал Расход на стандартный узел/комнату Ориентировочная цена за ед.
Труба ПП 20мм 15-20 метров 120 руб/м 2400 руб
Кабель ВВГнг 3х2.5 40-60 метров 80 руб/м 4800 руб
Гофра 20мм 30-50 метров 25 руб/м 1250 руб
Подрозетники 10-15 шт 60 руб/шт 900 руб
Фитинги (набор) 1 комплект 3000 руб 3000 руб

Техническое оснащение для работ

Правильный подбор оборудования ускоряет процесс и повышает точность монтажа. Некоторые дорогостоящие позиции целесообразно брать в аренду на короткий срок, чтобы не переплачивать за инструмент, который понадобится один раз.

  • Перфоратор для отверстий в бетоне;
  • Штроборез для создания ровных каналов;
  • Строительный уровень (лазерный или пузырьковый);
  • Паяльник для полипропиленовых труб;
  • Стриппер для зачистки кабеля;
  • Набор отверток и пассатижей;
  • Рулетка и маркер.
Инструмент Назначение Возможность аренды
Штроборез Создание каналов в стенах Рекомендуется
Перфоратор Бурение отверстий Возможно
Паяльник ПП Сварка пластиковых труб Возможно
Лазерный уровень Разметка осей и высот Рекомендуется
Строительный пылесос Очистка от бетонной крошки Рекомендуется

Организация рабочего пространства

Первым делом необходимо полностью освободить помещение от мебели и лишних вещей. Окна и двери закрываются защитной пленкой, чтобы избежать попадания строительной пыли. Весь крупный мусор выносится заранее. Завершается этап разметкой основных точек вывода воды и электричества, что позволяет визуализировать будущую схему коммуникаций.

Первичная обработка стен

Поверхности очищаются от старых покрытий и пыли. На стенах чертятся трассы прохождения кабелей и труб. Далее следует штробление — создание углублений под коммуникации. После удаления всей бетонной крошки штробы обязательно грунтуются для лучшего сцепления с последующим штукатурным слоем.

Алгоритм выполнения монтажных работ

Соблюдение строгой последовательности исключает ситуацию, когда одна система перекрывает доступ к другой. Из личного опыта: использование лазерного уровня вместо обычного сократило время разметки в два раза и полностью исключило перекосы подрозетников.

  1. Составление общего плана коммуникаций (1-2 дня). Разработка схемы с учетом расположения мебели.
  2. Разметка точек водоразбора и электроточек (1 день). Нанесение осевых линий на стены.
  3. Монтаж канализации (2-3 дня). Установка труб самого большого диаметра с соблюдением жестких уклонов. Однажды я забыл проверить уклон канализационной трубы в санузле, что привело к застою воды; пришлось переделывать весь участок.

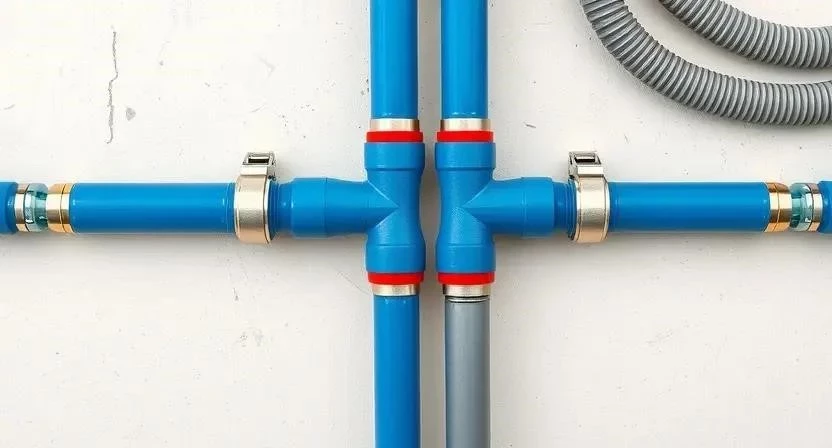

  4. Монтаж труб водоснабжения и отопления (3-5 дней). Сварка полипропилена или монтаж сшитого полиэтилена.
  5. Прокладка электропроводки в гофре (3-5 дней). Заводка кабелей в штробы.
  6. Установка распределительных коробок и подрозетников (2 дня). Фиксация элементов на гипсовый раствор.
  7. Монтаж электрощитка и сантехнического узла (2 дня). Сборка главного распределительного узла.
  8. Герметизация проходов через стены (1 день). Использование монтажной пены или герметиков.
  9. Проверка системы водоснабжения под давлением (1 день). Опрессовка системы для выявления утечек. В одном из проектов опрессовка выявила микротрещину в фитинге, которую не было видно глазом, что спасло от затопления чистового пола.
  10. Прозвонка электропроводки (1 день). Проверка целостности жил и отсутствия короткого замыкания.
  11. Фиксация всех трасс к поверхностям (1-2 дня). Использование клипс и хомутов.
  12. Финальная проверка по проекту (1 день). Сверка всех выходов с изначальным планом.
Этап работ Время выполнения Особенности
Канализация 2-3 дня Соблюдение уклона 2-3 см на метр
Водопровод 3-5 дней Герметичность соединений
Электрика 5-7 дней Использование негорючей гофры
Тестирование 2 дня Опрессовка и прозвонка
Фиксация 2 дня Жесткое крепление к основанию

Технические особенности и правила

Важнейшим правилом является соблюдение дистанции между трубами и электрическим кабелем — они не должны соприкасаться. При монтаже пластиковых труб учитываются температурные расширения, поэтому не следует затягивать хомуты слишком плотно. В санузлах обязательна усиленная влагозащита электрики: использование влагостойких подрозетников и кабеля с повышенной изоляцией.

Типичные промахи при разводке

Новички часто допускают ошибки, которые проявляются только после отделки стен. Рекомендуется обратить внимание на следующие моменты:

  1. Пересечение труб и проводов в одной точке, что затрудняет ремонт.
  2. Отсутствие или недостаточный уклон труб канализации.
  3. Слишком глубокое штробление несущих стен, что нарушает их прочность.
  4. Игнорирование заземления электросети.
  5. Отсутствие проверки системы под давлением перед зашивкой стен.

Финансовая составляющая проекта

Стоимость работ складывается из затрат на материалы и оплаты труда. Выполнение работ своими руками позволяет существенно сэкономить, но требует наличия всего инструмента и глубоких знаний.

Статья расходов Своими руками (руб) С мастером (руб) Экономия (руб)
Материалы 15 000 15 000 0
Работа сантехника 0 10 000 10 000
Работа электрика 0 12 000 12 000
Аренда инструмента 3 000 0 (входит в работу) -3 000
18 000 37 000 19 000

Действия по окончании монтажа

После завершения всех этапов необходимо провести маркировку всех труб и кабелей. Составляется исполнительная схема, которая включает в себя фотофиксацию всех трасс до того, как они будут закрыты штукатуркой. Это позволит в будущем избежать повреждения коммуникаций при сверлении стен. К штукатурным работам можно приступать после полного высыхания всех герметиков и проверки систем.

Различные способы реализации сетей

Существует два основных подхода: скрытый монтаж, когда все сети прячутся в стены, и открытый, где трубы и кабели идут по поверхности в кабель-каналах. Скрытый вариант эстетичнее, но сложнее в ремонте. В водоснабжении вместо классических тройников рекомендуется использовать коллекторные системы, которые позволяют перекрывать подачу воды в каждую точку отдельно.

Ответы на популярные вопросы

Можно ли класть кабель в одну штробу с трубой?
Нет, это категорически запрещено из-за риска короткого замыкания при протечке и влияния электромагнитных полей.

Какой уклон делать канализации?
Для труб диаметром 50 мм оптимальный уклон составляет 3 см на каждый метр длины.

Чем крепить трубы к бетону?
Используются специальные пластиковые клипсы или металлические хомуты на дюбелях.

Нужна ли гофра для кабеля в стене?
Да, гофра защищает кабель от механических повреждений и позволяет заменить его без вскрытия стены.

Как проверить электропроводку?
С помощью мультиметра или специального прозвоночного устройства для проверки целостности цепи.

Что делать, если штроба оказалась слишком глубокой?
Заполнить пустоты качественным гипсовым или цементным раствором.

Как рассчитать количество кабеля?
Сложить длину всех линий по схеме и добавить 10-15% на запасы и изгибы.

Рейтинг
( Пока оценок нет )
Елена Смирнова/ автор статьи

Пишу о полимерных упаковочных материалах: стрейч-плёнка, пузырчатая плёнка, скотч.

Понравилась статья? Поделиться с друзьями:
Коммуникации
Добавить комментарий

;-) :| :x :twisted: :smile: :shock: :sad: :roll: :razz: :oops: :o :mrgreen: :lol: :idea: :grin: :evil: :cry: :cool: :arrow: :???: :?: :!:
