Монтаж коммуникаций при строительстве частного дома

Хотите избежать дорогого демонтажа? Рассказываем, как грамотно провести монтаж коммуникаций в частном доме и сэкономить до 20% бюджета на стройку.

Строительство частного дома предполагает строгую синхронизацию возведения конструкций и монтажа коммуникаций. Ошибки на этом этапе приводят к дорогостоящему демонтажу готовой отделки. Прокладка сетей при строительстве занимает от двух недель до месяца в зависимости от сложности проекта, а стоимость работ может составить до 20% от общего бюджета коробки дома. Четкий план позволяет избежать переделок и гарантирует надежность всех систем.

Предварительная подготовка и планирование

Перед началом работ необходимо оценить сложность проекта и подготовить детальную проектную документацию. Важным этапом становится согласование точек ввода коммуникаций в здание. Временные затраты зависят от объема сетей, но отсутствие проекта обычно увеличивает срок работ на 30% из-за постоянных правок и согласований в процессе монтажа.

Подбор необходимых материалов

Для качественного монтажа требуются сертифицированные компоненты, устойчивые к нагрузкам и воздействию внешней среды. Основной перечень включает:

  • Полипропиленовые трубы для водоснабжения;
  • Трубы из сшитого полиэтилена (PEX) для отопления;
  • ПВХ-трубы для системы канализации;
  • Кабель ВВГнг-LS для электромонтажа;
  • Гофрированные трубы для защиты кабеля;
  • ТеплоизоляционныеCильты и вспененный полиэтилен;
  • Фитинги, угольники и тройники соответствующих диаметров;
  • Герметики и уплотнительные прокладки.
Материал Назначение Примерный расход
Труба ППР Холодное/горячее водоснабжение от 50 м.пог.
Кабель ВВГнг Электрическая разводка от 200 м.пог.
Труба ПВХ 110 мм Основной слив канализации от 20 м.пог.
Гофра ПВХ Защита электропроводки от 100 м.пог.
Изоляция (пенофол) Теплозащита труб от 40 м.пог.

Инструментарий для монтажа

Правильный подбор оборудования ускоряет процесс и обеспечивает точность соединений. В обязательном наборе должны быть:

  • Перфоратор для создания отверстий;
  • Штроборез для формирования каналов в стенах;
  • Строительный уровень для контроля уклонов;
  • Обжимной инструмент для металлопластика;
  • Сварочный аппарат для полипропилена;
  • Мультиметр и тестер напряжения;
  • Рулетка и разметочный инструмент.

Организация рабочего пространства

Эффективность работ зависит от правильной организации доступа к узлам ввода. Заранее определяются зоны складирования материалов, чтобы они не загромождали проходы и не подвергались воздействию влаги. Готовые поверхности, такие как стяжка или штукатурка, защищаются пленкой или оргалитом для предотвращения механических повреждений.

Подготовка поверхностей и разметка

Разметка трасс на стенах и полу выполняется строго по проекту. После этого проводится штробление бетона или кирпича под кабельные каналы и трубы. Особое внимание уделяется проверке уклонов для канализации (2-3 см на метр) и подготовке гильз в фундаменте, которые предотвращают трение труб о бетон.

Пример из практики: Однажды при строительстве коттеджа забыли установить гильзу в фундаменте под ввод воды. В итоге пришлось использовать алмазное бурение через армированный бетон, что увеличило стоимость одного узла в пять раз и заняло лишний день работы.

Пошаговый алгоритм монтажа коммуникаций

  1. Проектирование и разметка всех сетей (1-3 дня). Определяются точки вывода розеток, смесителей и радиаторов.
  2. Монтаж закладных в фундаменте (в процессе заливки). Установка гильз для ввода воды и вывода канализации.

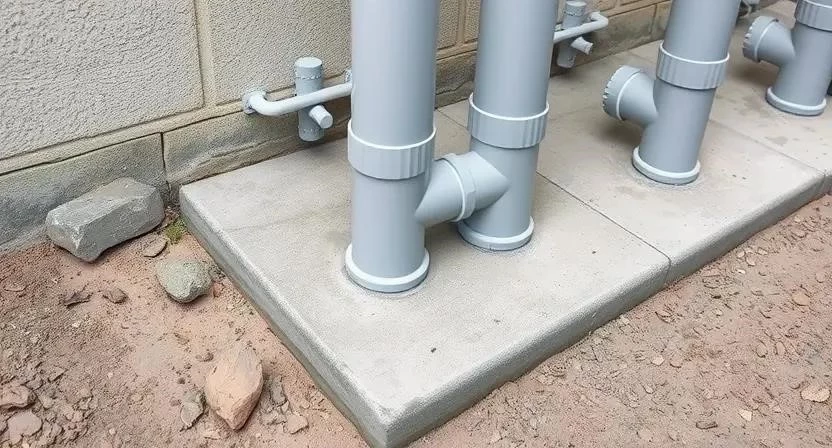

  3. Прокладка внешних сетей до ввода в дом (3-5 дней). Копка траншей, укладка труб с утеплением.
  4. Монтаж основных стояков и магистралей (2-4 дня). Установка вертикальных линий водопровода и канализации.
  5. Разводка труб водоснабжения и канализации (4-7 дней). Создание разветвлений по sanitary-зонам.
  6. Прокладка электрокабелей и слаботочных сетей (5-10 дней). Монтаж линий освещения и розеток.

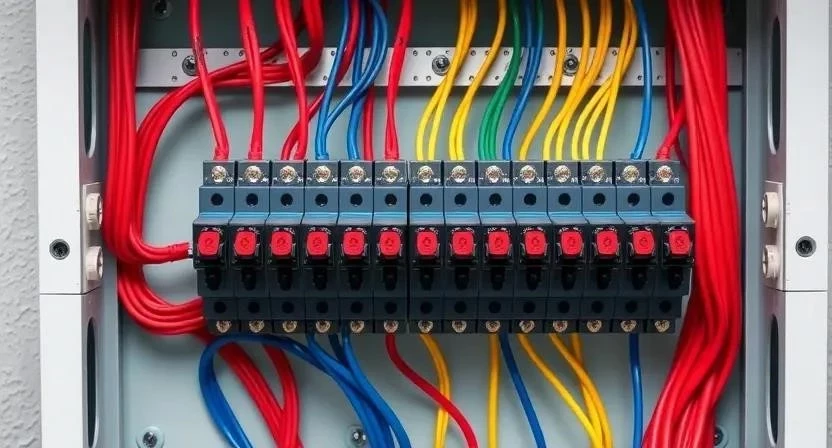

  7. Установка распределительных коробок и щитков (2-3 дня). Сборка главного электрощита.
  8. Монтаж систем отопления и вентиляции (5-8 дней). Укладка теплого пола и установка воздуховодов.
  9. Опрессовка и проверка систем на герметичность (1-2 дня). Подача давления в трубы для поиска утечек.
  10. Фиксация сетей перед заливкой стяжки или отделкой (2-3 дня). Надежное крепление труб к основанию.
  11. Установка конечного оборудования (3-5 дней). Монтаж розеток, выключателей и смесителей.
  12. Финальное тестирование всех систем (1 день). Проверка подачи напряжения и слива воды.

Пример из практики: Чтобы избежать повреждения труб при последующей отделке, я рекомендую делать детальные фотографии всех трасс с привязкой к углам комнат перед заливкой стяжки. Это избавляет от необходимости «гадать», где проходит труба, при установке мебели или плинтусов.

Технологические нюансы и требования

При монтаже пластиковых труб важно соблюдать температурный режим: слишком низкие температуры делают материал хрупким. Соблюдение уклонов канализации является критическим фактором для предотвращения засоров. Электробезопасность обеспечивается использованием кабелей с индексом «нг-LS» и правильным заземлением. Совместимость разных типов труб достигается применением специализированных переходников и качественных герметиков.

Типичные ошибки при прокладке сетей

  1. Пересечение силовых кабелей и труб водоснабжения без защитных гильз.
  2. Отсутствие гильз в местах прохождения труб через стены и перекрытия.
  3. Неправильный выбор диаметра труб, что ведет к падению давления воды.
  4. Монтаж коммуникаций без проекта, приводящий к хаотичной разводке.
  5. Нарушение уклона канализационных труб, вызывающее застой стоков.

Пример из практики: В одном из объектов была использована труба диаметром 50 мм вместо 110 мм для основного слива из ванной. В результате система начала забиваться раз в месяц, и пришлось вскрывать пол в двух комнатах для замены магистрали.

Расчет стоимости и экономика

Общие затраты складываются из стоимости материалов и оплаты труда специалистов. Самостоятельный монтаж позволяет сэкономить на работе, но увеличивает риск ошибок, требующих дорогого исправления.

Статья расходов Материалы (среднее) Работа мастера
Электрика 40 000 руб. 30 000 руб. 70 000 руб.
Водопровод 25 000 руб. 20 000 руб. 45 000 руб.
Канализация 15 000 руб. 15 000 руб. 30 000 руб.
Отопление 60 000 руб. 40 000 руб. 100 000 руб.
Всего 140 000 руб. 105 000 руб. 245 000 руб.
Метод реализации Затраты Риски Срок
Своими руками Минимальные Высокие (ошибки) Длительный
Бригада профи Средние/Высокие Низкие (гарантия) Оптимальный

Эксплуатация и уход после завершения

После завершения всех работ вводится регламент проверки соединений. Рекомендуется проводить визуальный осмотр узлов ввода раз в полгода. Очистка систем от строительного мусора выполняется путем промывки труб под давлением. Полноценная эксплуатация всех сетей начинается только после окончательного высыхания отделочных материалов и стяжки.

Сравнение методов прокладки коммуникаций

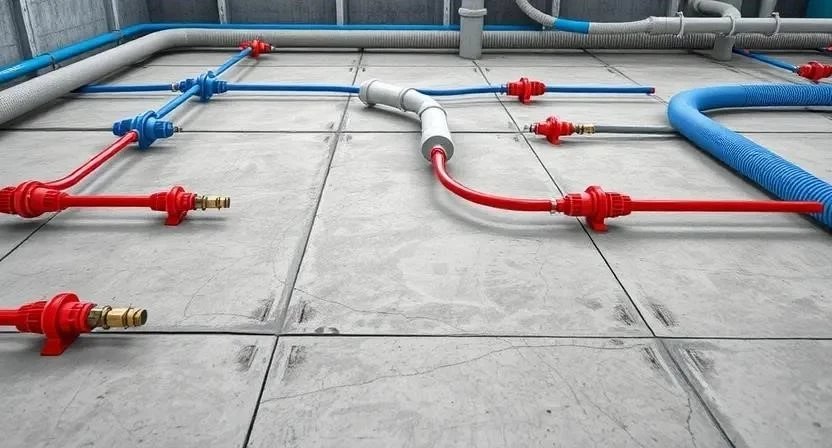

Выбор между скрытой и открытой прокладкой зависит от стадии строительства и дизайна. Лучевая разводка (от коллектора к каждому прибору) считается более надежной, чем тройниковая, так как позволяет перекрыть воду в одной точке, не отключая весь дом.

Характеристика Лучевая разводка Тройниковая разводка
Расход труб Высокий Низкий
Надежность Высокая (минимум стыков) Средняя
Управление Индивидуальное (коллектор) Общее
Сложность монтажа Выше Ниже
Стоимость Дороже Дешевле

Ответы на часто задаваемые вопросы

Можно ли менять трассы труб после заливки стяжки?
Это крайне сложно и дорого, так как потребуется демонтаж пола. Именно поэтому обязательна опрессовка перед заливкой.

В какой последовательности монтировать электрику и сантехнику?
Сначала прокладываются самые крупные коммуникации (канализация, вентиляция), затем водопровод и в последнюю очередь — электрокабели.

Как проверить трубы на герметичность без вскрытия пола?
Используется метод пневматической или гидравлической опрессовки с помощью специального насоса и манометра.

Нужно ли утеплять трубы внутри дома?
Да, если они проходят через неотапливаемые зоны или вблизи внешних стен, чтобы избежать конденсата и замерзания.

Что делать, если кабель пересекает трубу?
Необходимо использовать гофру или пластиковую гильзу, чтобы избежать механического повреждения изоляции кабеля.

Каким должен быть уклон канализации?
Для трубы 110 мм оптимальный уклон составляет 2-3 см на каждый погонный метр длины.

Можно ли использовать одну гофру для разных кабелей?
Силовые кабели и слаботочные (интернет, ТВ) должны прокладываться в разных гофрах во избежание наводок.

Рейтинг
( Пока оценок нет )
Понравилась статья? Поделиться с друзьями:
Коммуникации
Добавить комментарий

;-) :| :x :twisted: :smile: :shock: :sad: :roll: :razz: :oops: :o :mrgreen: :lol: :idea: :grin: :evil: :cry: :cool: :arrow: :???: :?: :!:
